关于Sorik Marapi地热能有限公司第二期机组45MW地热电站完成额定容量测试(URC)的公告
2021-7-28 9:46:36 点击:
开山集团股份有限公司(以下简称“公司”)于2016年4月通过新加坡KSORKA 公司(以下简称“KS
ORKA”)收购了SorikMarapi地热能有限公司(以下简称 “SMGP”)。SMGP和印尼电力公司(以下简称“PLN”)的购电协议(以下简称
“PPA”)明确,SMGP项目规模240MW,分五期实施,基准电价8.1美分/千瓦时,
90%照付不议,运营期限32年。SMGP第一期机组45MW(±10%)已于2019年9月28日
投入商业运营(详见巨潮资讯网公告:2019-049)。
SMGP已于2021年7月26日当地时间17点30(北京时间18点30)完成了第二期 机组的72小时额定容量测试(URC),额定容量为44.09MW。至此,SMGP已满足PPA 规定的投入商业运营所有要求,并向PLN递交了第二机组投入商业运营(COD)的 申请。根据PPA有关规定,PLN将于5日内、最迟不超过14日内,正式确认SMGP第 二期机组投入商业运营。第二期机组COD已经没有障碍。
SMGP已于2021年7月26日当地时间17点30(北京时间18点30)完成了第二期 机组的72小时额定容量测试(URC),额定容量为44.09MW。至此,SMGP已满足PPA 规定的投入商业运营所有要求,并向PLN递交了第二机组投入商业运营(COD)的 申请。根据PPA有关规定,PLN将于5日内、最迟不超过14日内,正式确认SMGP第 二期机组投入商业运营。第二期机组COD已经没有障碍。

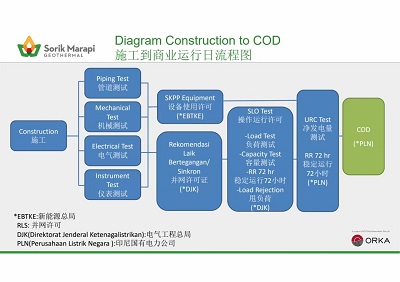

附:施工到商业运行日流程图
72小时额定容量测试(URC)完成合影留念图
- 上一篇:关于Sorik Marapi地热能有限公司第二期机组45MW 2021/7/28
- 下一篇:螺杆空压机故障代码001 2021/7/28
