开山资讯 I 开山美国Star Peak一期12.5MW电站进入调试阶段

2021-8-9 11:06:45      点击:

开山美国地热公司(OME)旗下Star Peak一期地热电站开始机组调试

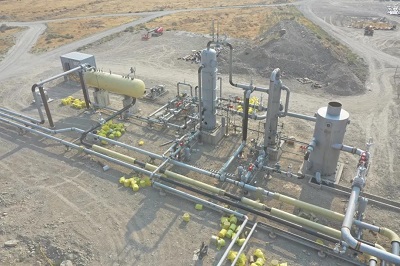

                       图1:Star Peak一期电站俯拍

继印尼SMGP地热二期电站成功于7月底投入商业运营后,美国Star Peak一期项目电站建设也在这个格外炎热的夏季画上了句号。

Star Peak一期发电机组、外围管道安装工作已于月前经完成,目前现场团队正在为膨胀机填充工质。本周将会打开地热井,进入电站机组调试阶段。目前站内每一台机组均处于可发电状态。

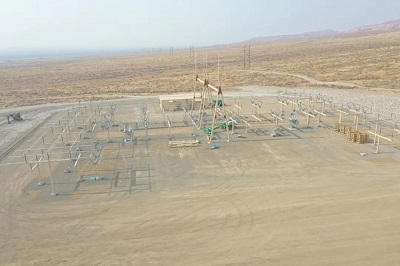

                      图2:外围系统---E-1分离站俯拍

作为电站建设的一部分,美国团队修复了72-28生产井,这口井因为泄露有大量地热水漏入浅表含水层,导致资源损失。在72-28井修复后,Star peak现存所有生产、回灌井均可实现自流,全部的资源用于生产电力能支持更大的发电量。

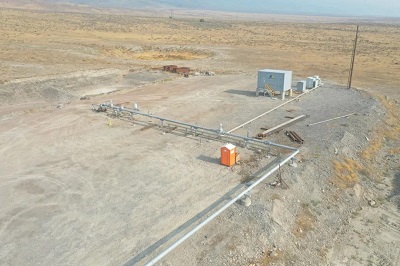

                                  图3:72-28井

Star Peak项目外送电至NV Energy的电网。根据NV Energy的最新进度,其接入站将于8月20日完成安装,之后需要6-8周的时间进行调试。调试完成后,再需一周时间将输电线接入升压站。NV Energy电网接入站建设因疫情进度严重滞后;受此影响,Star Peak一期项目预计在10月下旬进行倒送电,最快于10月底投入商业运营。

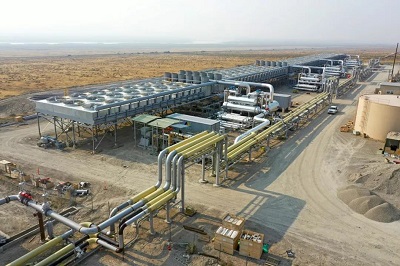

                      图4:NV Energy的接入站
